Van procesplaat naar IT-implementatie: zo houd je verandering uitvoerbaar
14 oktober 2026 · 7 min leestijd
Een nieuwe procesplaat is snel getekend. De moeilijkheid zit in wat erna komt: systemen aanpassen, gegevens overzetten, mensen meenemen en bewaken dat iedere vestiging het echt doorvoert. Zo houd je de lijn van ontwerp naar realisatie vast.
Waar verandering meestal strandt
Veel organisaties maken een goed toekomstbeeld en zetten de uitvoering vervolgens in een losse takenlijst of spreadsheet. Vanaf dat moment is niet meer te zien welk proces, welk systeem of welke datastroom een taak raakt.
- Taken verwijzen niet naar de procesplaat, waardoor niemand weet of het ontwerp is gerealiseerd.
- Een systeemwijziging bij één bedrijf wordt groepsbreed afgevinkt, terwijl andere vestigingen nog moeten.
- Het percentage gereed zegt weinig zodra er werk bijkomt.
Stap 1: leg het gewenste proces vast
Begin bij de procesplaat. Teken de huidige en de toekomstige situatie in BPMN en geef per taak aan wie of wat die uitvoert: mens, systeem, human-in-the-loop of AI-agent. Lees ook BPMN 2.0 en de belangrijkste symbolen.
Het verschil tussen beide platen is je veranderopgave: welke stappen verdwijnen, welke systemen erbij komen en welke overdrachten anders lopen.
Stap 2: vertaal het verschil naar systeemwijzigingen
Raakt de nieuwe plaat het systeemlandschap, leg dat dan vast als systeemwijziging: uitfaseren, consolideren of vervangen. Daar horen de kosten, besparingen, geraakte datastromen en goedkeuringen bij.
Stap 3: maak er een project met actiepunten van

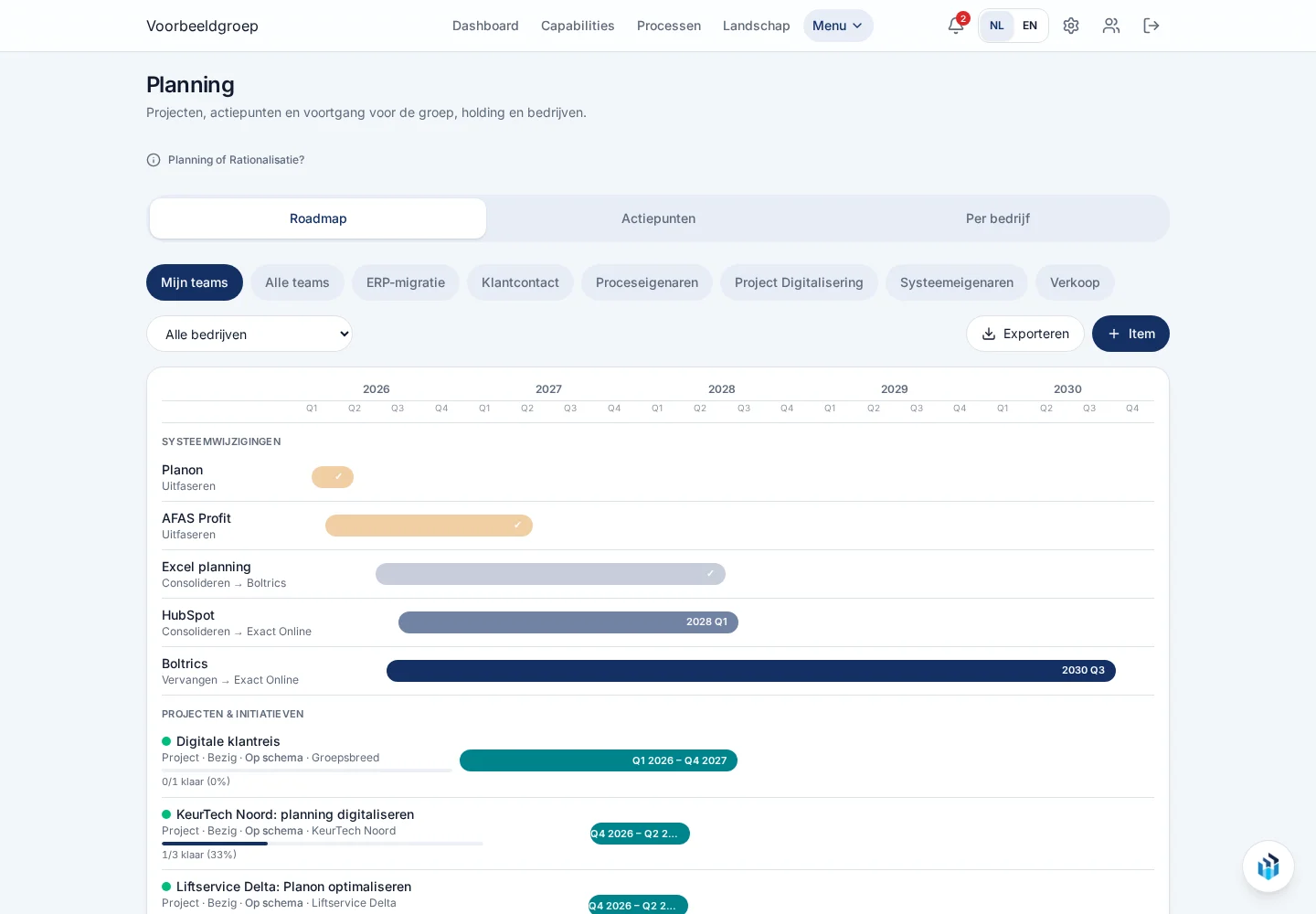

Zet de verandering als project op de roadmap. Open het project en werk de detailplanning uit: elk actiepunt verwijst naar een proces, procesplaat, systeem of datastroom en krijgt een persoon, team, kwartaal en status.
Bij een proces met afwijkende bedrijfsplaten kies je welke plaat het actiepunt raakt. Kleine stappen zet je als checklist onder het actiepunt, zodat ze de voortgang niet vertekenen.
Stap 4: verdeel het werk over holding en bedrijven
- Groepsbreed: werk dat voor de hele groep in één keer gebeurt.
- Holding: werk van het centrale team, zoals IT of finance.
- Bedrijven: werk dat per vestiging moet landen, met een eigen voltooid-datum per bedrijf.
Zo kan een systeem bij drie bedrijven al zijn omgezet terwijl het actiepunt bij het vierde nog openstaat. Elke vestiging ziet in haar eigen planning alleen het werk dat daar ligt.
Stap 5: volg de realisatie, niet alleen de planning
Een roadmap zegt wanneer iets klaar moet zijn. De realisatielijn laat zien wat er werkelijk is afgerond: bijvoorbeeld 3 van 5 klaar, met een rode markering zodra open actiepunten over hun kwartaal heen gaan. Per vestiging zie je hetzelfde tempo terug.
Na afronding houdt het periodieke reviewritme het landschap actueel: eigenaren bevestigen dat procesplaten, systemen en datastromen nog kloppen.
Veelgestelde vragen
Is Koyopa een projectmanagementtool?
Nee. Koyopa vervangt geen algemene takenplanner. De planning is bedoeld voor veranderingen in je bedrijfslandschap: elk actiepunt hangt aan een proces, procesplaat, systeem of datastroom, zodat zichtbaar blijft waar de verandering plaatsvindt.
Wat is het verschil tussen een systeemwijziging en een actiepunt?
Een systeemwijziging verandert het landschap zelf, zoals een systeem uitfaseren of consolideren, en is de enige bron van kosten en besparingen. Een actiepunt is projectwerk dat je afvinkt, zoals een procesplaat bijwerken, medewerkers instrueren of gegevens migreren.
Hoe werkt voortgang per vestiging?
Een actiepunt kan groepsbreed gelden, voor de holding of voor geselecteerde bedrijven. Elk bedrijf vinkt zijn eigen deel af met een eigen voltooid-datum, zodat de groep ziet waar de uitvoering achterloopt.
Waarom daalt het percentage als ik actiepunten toevoeg?
Voortgang is afgerond gedeeld door totaal. Groeit de scope, dan daalt het percentage. Daarom toont Koyopa ook het absolute aantal, en kun je kleine stappen als checklist onder een actiepunt zetten zonder dat ze meetellen.
Van ontwerp naar uitvoering in één omgeving
Koppel je procesplaten, systemen en projectplanning aan elkaar en zie per vestiging wat er werkelijk is gerealiseerd. Probeer Koyopa 14 dagen gratis.
